佛山東平大橋主拱豎轉提升和平轉工程
項目概況
廣東佛山東平大橋是一座橫跨東平河的大型鋼結構拱橋。其主跨長 300 米,鋼結構拱肋采取臥拼豎提轉體結合平轉施工方法,在國內外同類型橋梁中初次使用;豎轉和平轉使用連續提升油缸進行提升和水平牽引;每岸豎提重量達 3000 噸,平轉重量達 14800噸。
承擔工作
1、豎轉塔架復核驗算、豎轉及平轉方案設計
2、提供豎轉及平轉設備(包含提升油缸、液壓泵站和計算機控制系統)
3、負責豎轉及平轉實施
技術參數
豎轉提升重量:2×3000t 提升高度:45 米
主拱跨度:300m 同步點數:4 點
平轉重量:2×14800t 平轉角度:104.6°+180°
設備使用:4 臺 350 噸提升油缸、36 臺 200 噸提升油缸、4 臺 100 噸提升油缸、12臺200噸連續提升油缸、8 臺液壓泵站、2 套控制系統
完成時間 2006年1月
工程圖片

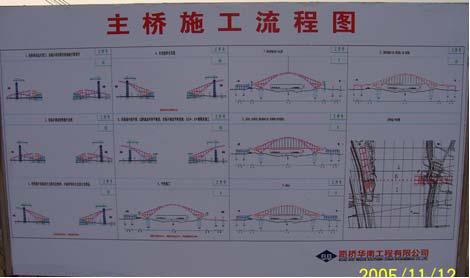

主橋施工流程圖
|
